当前位置:首页 ?> 新闻中心

365体育足球五年“美丽校园”建设行动纪实

发布日期:2018-07-02访问次数: 字号:[ ]

深耕五载,用“心”打造美丽家园

——365体育足球五年“美丽校园”建设行动纪实

盛夏时节,防灾的校园草木葱茏、水波荡漾,到处一片生机盎然的景象。走在校园里,处处能感受到校园的新气象、新变化。

回眸过去五年,防灾师生团结奋进,勇于拼搏,精心打造美丽温馨的家园。如今,湖水更清了、花儿更艳了、校园更美了,师生学习生活更舒畅了!

科学谋划,树立共同目标

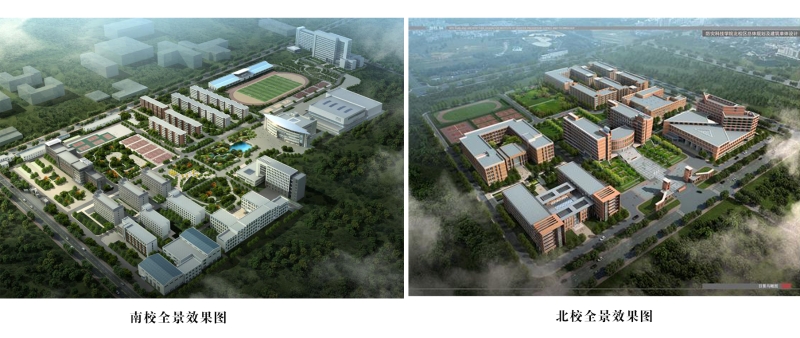

五年来,学校主动适应发展需要,抢抓机遇,争取多方支持,科学布局南北两校区,学校基本建设规模大幅扩大,建设层次明显提高、使用需求更趋精细、管理日益规范严格,美丽校园建设卓有成效。

五年来,学校砥砺奋进,新建和改造基本建设面积近14万平方米,学校教学、科研和生活设施不仅有了量的提高,更有了质的提升,为加快学校教育事业现代化建设提供了坚实的物质基础和保障。

“心”建设,打造精品工程

基建工程具有投资额大、项目类型多、技术复杂、专业性强、建设周期长、质量要求高等特点,这就要求项目建设只能成功,不能失败,否则将造成严重后果。为此,学校领导班子高度重视,多次专题研究。学校党委书记、院长和分管基建工作的院领导多次深入工地现场指导,强调要以保质量、保安全为前提,努力建设美丽校园,精心为师生打造安全、舒适、优美的家园。

五年来,“美丽校园”建设坚持“团结、勤政、高效”的工作理念,按照“提前规划、科学决策、确保质量”的指导思想,学校上下凝心聚力、攻坚克难,撸起袖子加油干,共完成20多项新建及加固维修改造、环境及绿化改造、道路给排水和消防管网改造、供暖供电升级改造、体育设施改造、设备购置等基建项目。这些项目的完成大大缓解了学校教学及实验用房紧张的局面,而且极大地改善了师生的学习、办公、体育活动、生活条件,改善了学校的教育教学育人环境。

不忘初心,追求卓越管理

基建管理工作是含政策、法规、技术、经济、管理等多方位的综合性工作,是为推进学校教育事业发展提供保障的基础性工作。学校全面规范基建管理工作,积极探索基建管理的科学方法与措施,持续推进各项管理制度建设,不断提升管理的科学化、精细化水平,并将改革创新精神融入到基建管理工作中,确保各项工程安全、质量、进度、造价等管理目标的实现,保障了各项基建工程均达到了普通高校办学条件指标合格标准。

正是学校“自强不息、艰苦奋斗、求真务实、团结奉献”的精神激励着防灾人攻坚克难、砥砺前行。

如今,站在防灾校园这片美丽温馨的土地上,那绿草茵茵、碧波荡漾、如诗如画的家园,已成为防灾学子编织理想的摇篮!

五年基建工程项目完成概况

1、2018年初完成北校区天仪楼项目。该项目2016年3月31日正式开工,总建筑面积29517平米,地上8层,地下1层。

北校天仪楼

2、2013年10月15日完成明德楼加固加层维修改造工程(包括学生事务发展中心),该项目建筑面积10000平方米,2013年3月开工,仅半年就全面完工。该项目在技术上采用了增加消能支撑、外包钢加固法、粘粘纤维增强复合材料加固法、增大截面加固法等多种新型加固方法,并且极具特色地在每一层留了实物展示框,对相关专业学生实习、认识具有重要意义。

3、2015年8月底完成南校区南阳居123号学生公寓加固加层维修改造项目,包括加固加层、外墙、室内粉刷、门窗更换、电气、消防等改造。该项目于2015年7月开工,8月底完工,总建筑面积11000平方米。

4、2017年8月底完成南阳居4、5号学生公寓维修改造项目。该项目2017年7月初开工,改造面积6500平方米。主要包含外保温外墙面、室内地面、更换门窗、电气、消防改造及外线等改造。

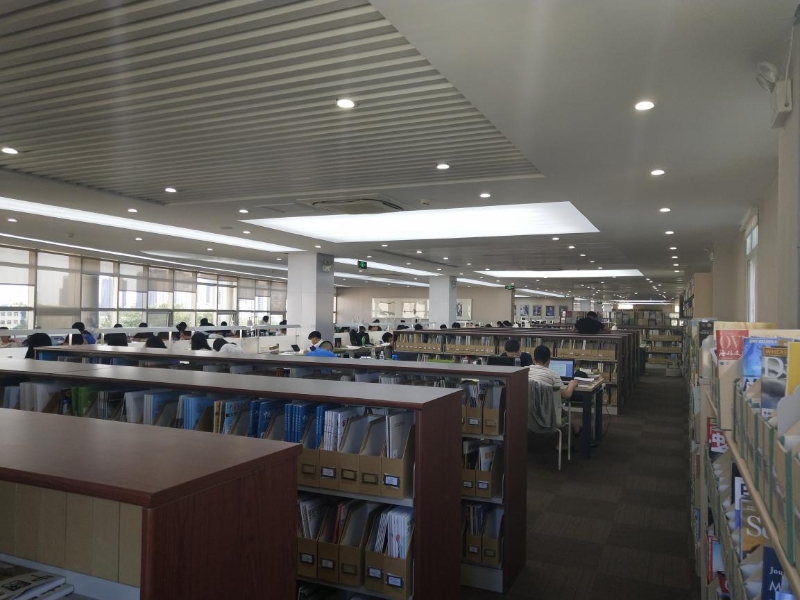

5、2014年8月30日完成图书馆室内改造维修项目,主要包括屋面、五层阅览室、卫生间、电梯等维修改造,该项目2014年6月18日开工,建筑面积13010平方米。

62014年9月4日完成4号教学实验楼节能维修改造项目,主要包括屋面、外墙节能改造、室内装修、强弱电、增加地源热泵系统等,该项目2014年6月18日开工,建筑面积4400平方米。

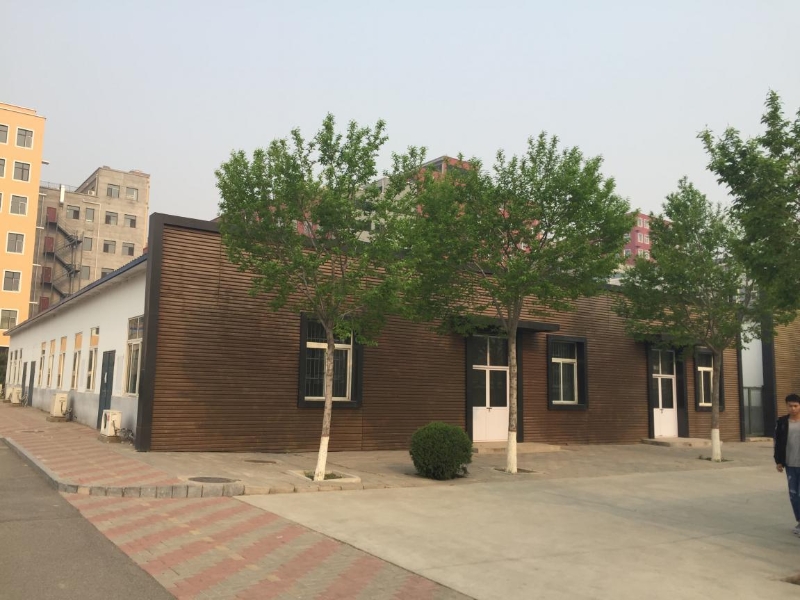

7、2014年8月完成北校区老食堂维修改造项目,改造后建成了高温高压试验室、金工实习基地、SMT实验室、灾害模拟实验室、岩体力学实验室.该项目2014年3月开工,维修改造面积1296平方米。

8、2014年8月底完成北校区老浴室维修改造项目,主要包括屋面维修、外墙、室内装修。该项目2014年3月开工,维修改造面积900平方米。

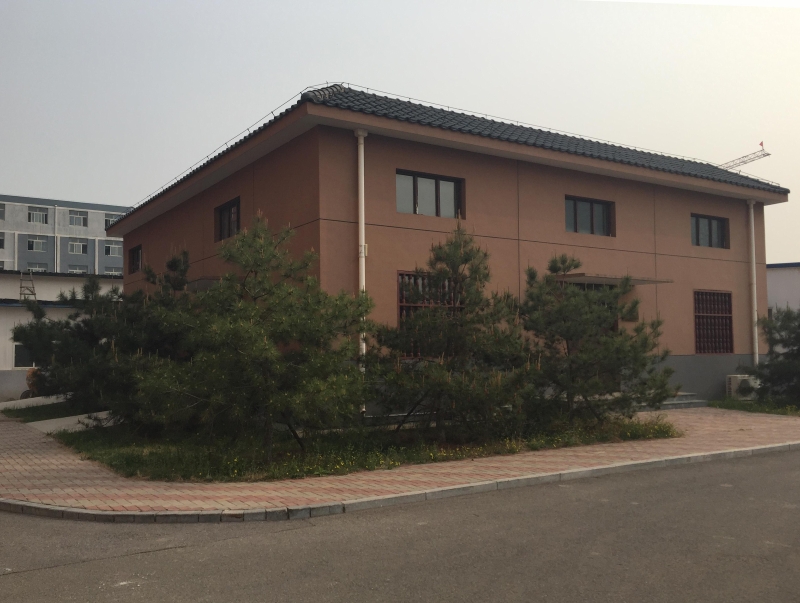

9)2014年9月5日完成地球物理水槽实验室项目,该项目2014年5月23日开工,建筑面积224平方米。

102012年11月底完成地下结构与工程地质试验场项目(包括年代学实验室、建筑材料试验室),该项目2012年4月开工,建筑面积1059平方米。

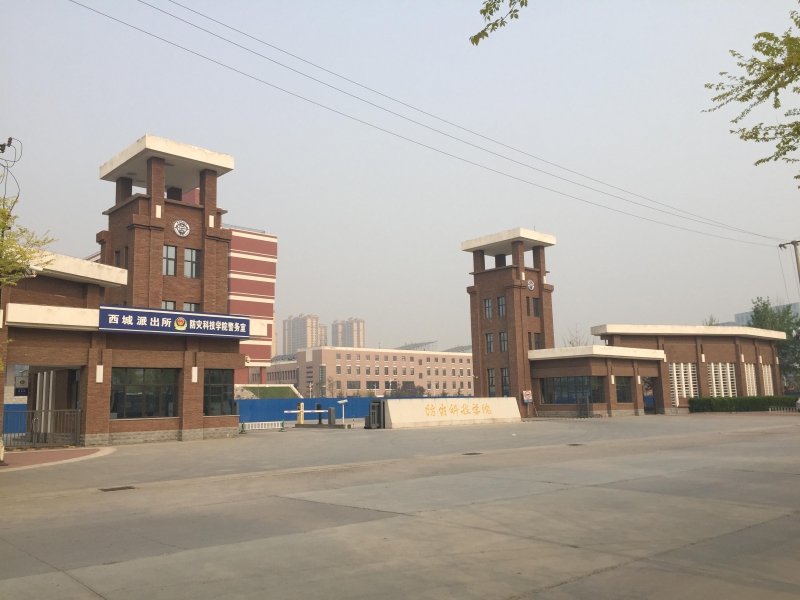

112013年11月完成北校区东大门及中心广场,该项目2013年5月开工,东大门建筑面积154.8平方米,广场4000平方米。

12、环境及绿化改造项目

1)2016年8月底完成南校区学生餐厅周边环境改造项目,改造内容包括天水湖土建工程、假山叠瀑等石材工程、驳岸、湖心岛、挡土墙等土建工程,灌溉系统、电气照明系统、水净化系统、景观坐凳、景观树池、园路硬化、庭院工程收尾,绿化种植等工作内容。

2)2013年11月份完成学院南校区绿化及庭院工程。2014年11月完成南校区思玄苑维修改造,该项目是集校园特色景观、火山知识科普宣传、学生休憩活动场所于一体的校园文化建设项目,包括玛珥湖、腾冲火山石、阿尔山火山石、五大连池火山石、长白山火山石、世界地图广场、形象背景墙、休息亭、文化长廊、序言墙等。该项目2014年3月开工,2017年4月完成思玄苑思玄亭彩绘项目。

13、道路管网改造项目

1)2012年11月完成了北校区室外道路及管线(一期)及二期工程,该项目2012年3月开工,道路工程占地10000平米。

2)2013年8月份完成南校区思玄苑周围道路管网工程。

3)2013年11月份完成明略楼前道路及东门、振动台西侧改造。

4)2015年9月完成南校区北半部地下管网及道路综合设施改造项目,该项目2015年7月开工,完成了南校区北半部地下管网及道路改造土建施工、原配电室高低压电缆拆除与安装工程、给水二次增压变频供水设备购置及安装工程等工作。

14、水暖电设施改造项目

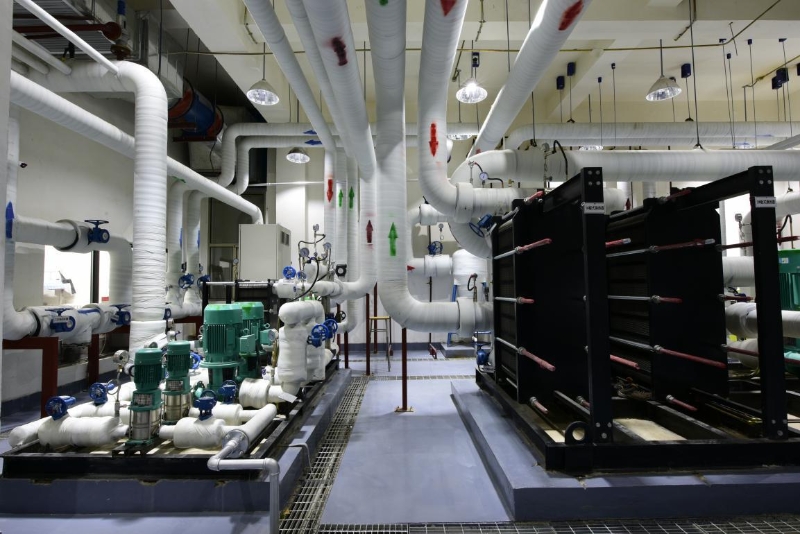

1)2015年10月底完成南校区配电室及开水房热源改造项目,该项目2015年7月开工,完成了配电室的土建施工、南门外至6#教学楼地下开闭站敷设高压电缆及临时箱变安装工程、配电室低压配电设备购置及安装工程、高压配电室设备采购与安装、电磁茶炉设备等工作。

2)2015年10月底完成南校区供暖及配套设施改造项目,该项目2015年7月开工,完成了拆除现锅炉房、配电室、深井泵房、水塔、及附属设备、热力一次线(DN200)改造工程、热交换站的土建施工、板式换热机组采购及安装、电锅炉设备购置与安装等工作内容。

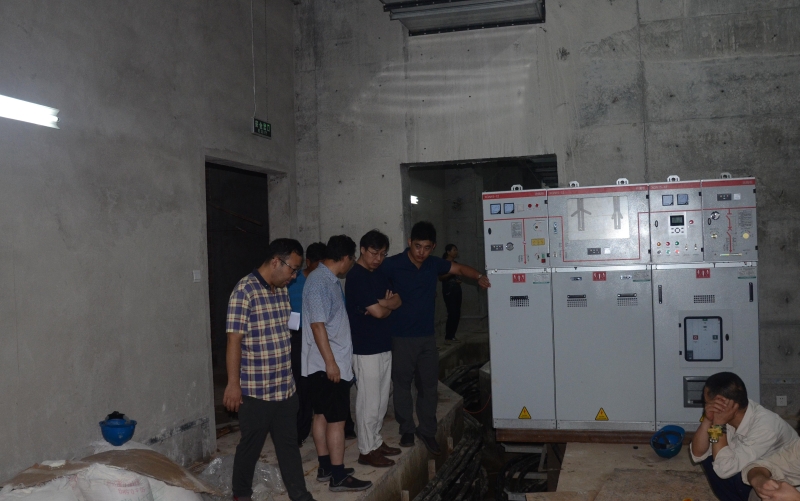

3)2017年8月底完成北校区地下中心变配电室扩建及原有设备搬迁项目, 该项目2017年7月1日开工。完成旧有配电室搬迁及地下新配电室改造。

4)2017年12月底完成北校区二次供水及中水系统(I期)维修改造,该项目2012年7月15日开工。

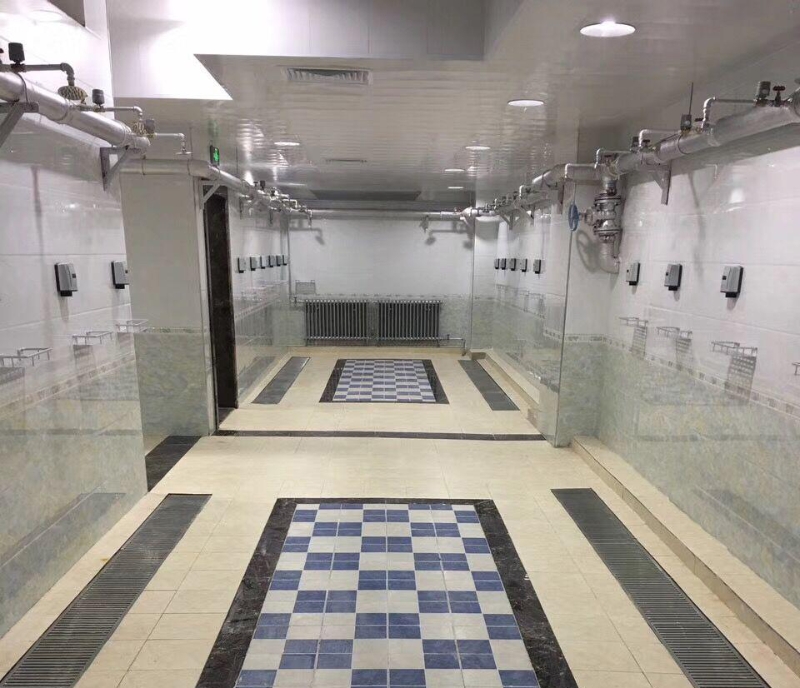

5)2017年9月完成北校区学生浴室加固改造及基础设施及附属热源系统改造项目。主要工作内容包括: 浴室梁、板、柱结构加固并做防护处理、通风设备安装、装修改造; 浴室通风排气系统改造; 浴室及附属热源系统改造。

15、体育设施维修改造

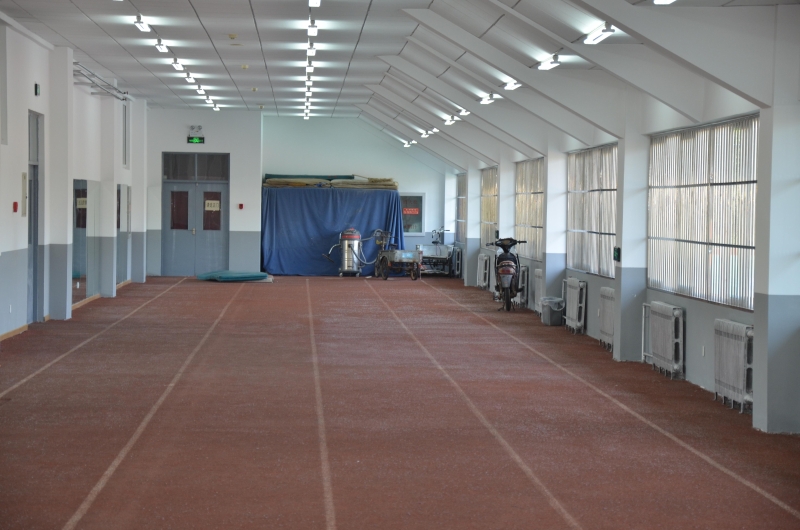

1)2013年10月15日完成北校区运动场建设。该项目2013年4月开工,占地面积12935平方米。

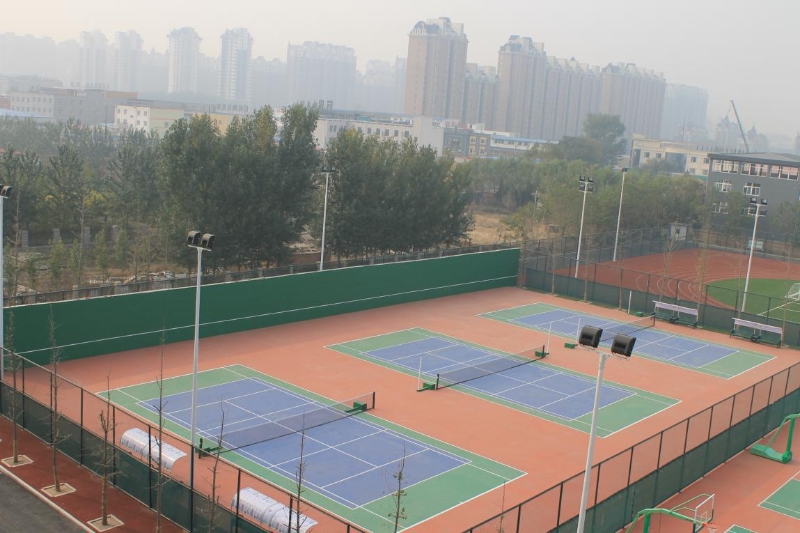

2)2014年9月完成南校区体育场维修改造,该项目2014年7月开工,其中足球场改造面积7747平方米,塑胶场地改造面积10667平方米,篮球场、网球场、排球场改造面积3528平方米。

3)2016年8月30日完成南校区体育场体育用房维修改造项目,该项目2016年7月1日开工,建筑面积3500M2,主要包含所有公共区域顶棚及吊顶刷漆、卫生间重新吊顶、铺装、更换,卫生间涉及到的灯具、开关、插座更换。

4)2017年9月完成了南校区大学生游泳馆屋顶网架维修改造、南校区学生活动老篮球场地维修改造、南校区学生活动网球场地维修改造。

(撰稿:王春红、许靓

【 打印本页】 【关闭窗口】

365体育足球  ?  版权
地址:北京东燕郊学院街   邮编:101601   冀ICP备10023691号

Produced By 大汉网络 大汉版通发布系统
